Можно ли проводить геологические изыскания зимой
Ожидание весны не всегда оправдано: проектировщику нужны исходные данные до начала рабочей документации и закупки конструкций. Зимой проще попасть техникой на переувлажнённый участок, меньше повреждается благоустройство, а плотный график можно связать с проектированием. Но сезон не должен превращаться в основание для сокращения наблюдений или некорректной оценки воды.

Что меняется при зимнем бурении

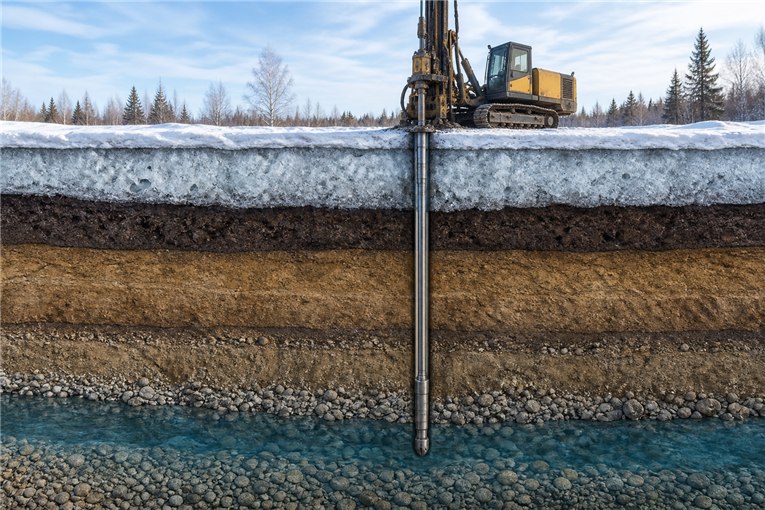

Мёрзлый слой увеличивает сопротивление в верхней части разреза. Его мощность зависит от температуры, снежного покрова, влажности, растительности и состояния площадки. Ниже сезонной зоны грунт может оставаться талым.
Для исполнителя важны:
- возможность подъезда и безопасной установки буровой;
- очистка точки от снега без потери плановой привязки;
- прохождение мёрзлого слоя подходящим инструментом;
- предотвращение замерзания промывочной жидкости, если технология её использует;
- защита оборудования и персонала при низкой температуре;
- восстановление скважины и площадки после работ.
Замёрзшая поверхность иногда помогает технике пройти там, где летом она вязнет. Однако лёд не решает проблему слабого основания автоматически: площадку под установку всё равно проверяют, а безопасный маршрут согласуют с владельцем участка.
Можно ли распознать грунт в промёрзшем состоянии
Верхний слой при замерзании меняет прочность и внешний вид. Поэтому его описание ведут с учётом мерзлого состояния, а классификационные и расчётные характеристики получают по предусмотренным методикам. Нельзя переносить временную зимнюю твёрдость на работу основания после оттаивания.
При бурении фиксируют:
- Глубину сезонного промерзания в конкретной выработке.
- Последовательность и мощность слоёв ниже неё.
- Признаки насыпного, органического, слабого или водонасыщенного грунта.
- Интервалы отбора нарушенных проб и монолитов.
- Появление воды, установившийся уровень и условия наблюдения.
Если участок предназначен для отапливаемого здания, расчётные условия эксплуатации будут отличаться от состояния открытой зимней площадки. Геолог описывает факты, а проектировщик учитывает тепловой режим и глубину заложения.

Отбор, перевозка и хранение проб
Главный риск — не само зимнее бурение, а изменение образца после отбора. Замораживание и оттаивание талого связного грунта может нарушить структуру. Подсушивание меняет влажность. Механическое перемешивание делает монолит непригодным для части испытаний.
| Риск | Что может исказиться | Как контролируют |
|---|---|---|
| Промерзание талого монолита | структура, деформируемость, прочность | теплоизоляционная упаковка и температурный режим перевозки |
| Высыхание | влажность, консистенция, плотность | герметизация сразу после отбора |
| Перемешивание или вибрация | природное сложение | жёсткая тара, правильная ориентация и аккуратная доставка |
| Ошибка маркировки | привязка результата к слою | этикетка, ведомость и сквозной номер образца |
| Долгое хранение | свойства чувствительных грунтов | своевременная передача и соблюдение регламентов |
Требования к отбору и обращению с пробами задаются программой и профильными стандартами. Лаборатория должна знать, из какой скважины, глубины и геологического слоя получен каждый образец.
Подземные воды зимой: главная оговорка
Уровень воды меняется по сезонам. Зимнее наблюдение показывает состояние в момент работ, но не обязательно максимальный расчётный уровень. Снег, промерзание, оттепели, осадки, дренаж и соседнее строительство влияют на режим.
Поэтому в техническом отчёте разделяют:
- фактическую глубину появления воды при бурении;
- установившийся уровень после предусмотренного времени наблюдения;
- данные прошлых изысканий и режимной сети, если они доступны и сопоставимы;
- прогноз возможного сезонного и многолетнего изменения;
- ограничения достоверности при коротком наблюдении.
Если подземная часть здания, котлован, дренаж или гидроизоляция чувствительны к уровню воды, может понадобиться повторное сезонное наблюдение или установка пьезометров. Разовый зимний замер нельзя автоматически принимать за максимальный уровень.
Когда зима удобна, а когда создаёт ограничения
| Условие участка | Возможное преимущество | Что проверить заранее |
|---|---|---|
| Мягкий переувлажнённый проезд | промёрзшая поверхность держит технику | несущую способность маршрута и прогноз оттепели |
| Сад, газон, благоустройство | меньше колей и повреждений | места складирования снега и восстановление точек |
| Плотная застройка | иногда меньше конфликтов с летними работами | шум, доступ, сети и разрешённое время |
| Глубокий снег | нет преимущества | расчистку и точность привязки выработок |
| Сильный мороз | возможна работа | запуск техники, безопасность и защиту проб |
| Зависимость проекта от максимального УГВ | бурение даёт разрез | дополнительную гидрогеологическую программу |
Срок и стоимость определяются не календарём как таковым, а доступом, числом и глубиной скважин, категорией грунтов, программой лаборатории и необходимостью специальных наблюдений.
Как подготовить участок к выезду
- Передайте актуальный план участка, контур здания, этажность, подвал и предполагаемые нагрузки.
- Покажите подземные коммуникации и согласуйте безопасные точки бурения.
- Обеспечьте проезд, ширину ворот, место разворота и площадки установки.
- Не складируйте снег на точках и не меняйте их положение без согласования.
- Предупредите об оттепелях, слабом льде, септиках, колодцах и локальных насыпях.
Каким должен быть результат зимних изысканий
Состав технического отчёта определяется задачей и нормативными требованиями, а не сезоном. Он должен содержать методику, фактические выработки, колонки скважин, результаты лаборатории, инженерно-геологический разрез, выделенные элементы, сведения о воде, расчётные характеристики, прогноз и рекомендации для проектирования.
Действующий СП 47.13330.2016 связывает лабораторные и полевые испытания с концепцией фундаментов, ограждающих конструкций и защитных мероприятий. Сам факт работы зимой не освобождает от обоснования состава инженерных изысканий.

Когда лучше перенести или дополнить работы
Перенос оправдан, если буровая не может безопасно подъехать, точки недоступны из-за временных сооружений, мороз не позволяет сохранить требуемое состояние чувствительных проб или заказчику принципиально нужен сезонный максимум воды без возможности режимных наблюдений.
Чаще полезнее не переносить весь комплекс, а разделить его: зимой выполнить бурение, отбор и лабораторию, а в расчётный сезон — контрольные гидрогеологические наблюдения. Такое решение должно быть закреплено в программе, чтобы проектировщик понимал, какие данные уже получены и какие ещё ожидаются.
Зимняя геология и геодезия — не одно и то же
Инженерная геология исследует строение и свойства основания, а геодезия определяет координаты, отметки, рельеф и положение объектов. Снег влияет на эти дисциплины по-разному. Для топографической съёмки он может скрывать элементы рельефа и покрытия; при геологическом бурении ключевыми становятся проходка мёрзлого слоя, пробы и вода. На новом объекте работы часто заказывают совместно, но результаты у них разные.
Ошибки при заказе зимой
- Считать зимний уровень подземных вод гарантированно самым низким и окончательным.
- Не сообщать о скрытых коммуникациях под снегом.
- Самовольно переставлять скважины туда, где удобнее расчистить подъезд.
- Оставлять монолиты на морозе без защиты.
- Требовать выбирать фундамент до готовности лаборатории и интерпретации.
- Считать мёрзлый насыпной грунт надёжным основанием только потому, что техника по нему проехала.
Нужны исходные данные до весеннего строительства?
ТопГео оценит зимний доступ, состав бурения, защиту образцов и необходимость дополнительных наблюдений за подземными водами.
Рассчитать геологические изыскания
- Что меняется при зимнем бурении
- Можно ли распознать грунт в промёрзшем состоянии
- Отбор, перевозка и хранение проб
- Подземные воды зимой: главная оговорка
- Когда зима удобна, а когда создаёт ограничения
- Как подготовить участок к выезду
- Каким должен быть результат зимних изысканий
- Когда лучше перенести или дополнить работы
- Зимняя геология и геодезия — не одно и то же
- Ошибки при заказе зимой
Частые вопросы
