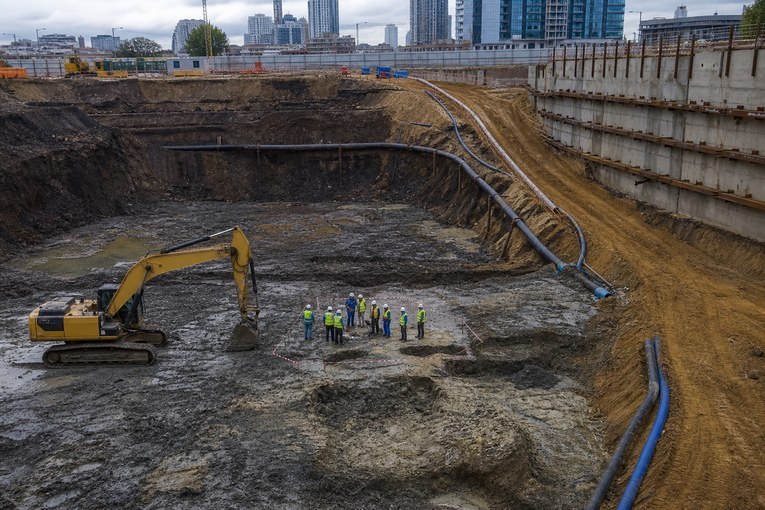

Котлован уже выкопали — почему стройка останавливается из-за исходных данных
На площадке уже работают экскаваторы, организован вывоз грунта, заказаны материалы и назначены следующие бригады. Затем на дне выемки обнаруживается слой, которого нет в расчётной модели, вода прибывает быстрее ожидаемого или фактическая сеть пересекает проектный контур. Продолжать по старым чертежам нельзя, а готового решения нет.
Так выглядит дорогая ошибка нулевого цикла. Проблема проявляется в земле, но часто начинается намного раньше — при составлении задания на инженерные изыскания, выборе границ работ, передаче проектных параметров и актуализации материалов после изменения концепции.

Что входит в нулевой цикл строительства
Нулевым циклом обычно называют комплекс работ ниже условной отметки 0,000 будущего здания. В зависимости от объекта в него могут входить подготовка площадки, разработка котлована и траншей, устройство ограждения, водоотвод и водопонижение, подготовка основания, фундаменты, подземные конструкции и прокладка части коммуникаций.
Именно здесь проект впервые проверяется фактическими условиями. До выхода техники грунты, вода и сети представлены в отчётах, моделях и чертежах. После раскрытия выемки становится видно, насколько корректно эти материалы описывали зону строительства.
Отклонение не всегда означает ошибку изыскателя. Природная среда неоднородна, а вскрытие может выявить локальную особенность между точками исследований. Но команда должна различать неизбежную остаточную неопределённость и риск, который возник из-за неполного задания, устаревшего проекта или несогласованных границ.
Семь ошибок, которые дорого проявляются в котловане
1. Техническое задание не описывает реальную проектную задачу
Фраза «выполнить инженерные изыскания для строительства здания» не сообщает изыскателю, что именно должен рассчитать проектировщик. Для программы важны параметры объекта: нагрузки, количество и расположение секций, предполагаемый тип основания, глубина подземной части, отметка дна котлована, границы выемки, подпорные конструкции, соседняя застройка и технология производства работ.
Если этих сведений нет, объём исследований назначается по предположениям. Позже проектировщик может запросить характеристики грунтов глубже изученной зоны, данные для расчёта ограждения или сведения о водопритоке, которых исходная программа не предусматривала.
Что проявится на площадке: фактическая схема котлована не совпадает с исследованной зоной, а отчёт не отвечает на вопрос, можно ли продолжать разработку и устройство основания.
2. Слабый или неоднородный слой не попал в расчётную модель
Локальная линза слабого грунта, насыпной материал, заторфованный участок или переувлажнённая прослойка могут оказаться между выработками либо за пределами первоначального пятна. Риск возрастает, когда глубина и расположение исследований выбраны без связи с нагрузками и контуром будущей подземной части.
Нельзя обещать, что увеличение числа скважин исключит любую неожиданность. Задача инженерно-геологических изысканий — обоснованно охарактеризовать инженерно-геологические условия, выделить элементы и передать проектировщику расчётные характеристики вместе с ограничениями модели.
Что проявится на площадке: дно котлована выглядит неоднородным, грунт теряет устойчивость, появляются деформации или контрольные показатели не соответствуют проектным ожиданиям. Требуются фиксация, обследование и решение проектировщика — от локальной замены до изменения подготовки или основания.

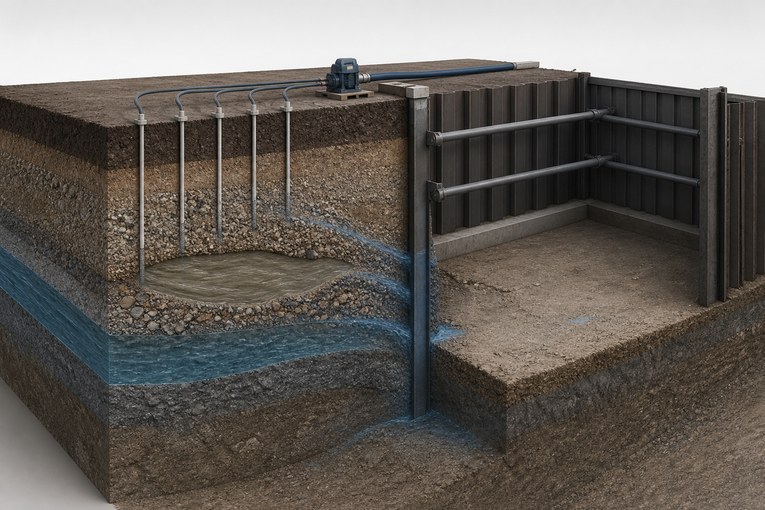

3. Подземные воды оценили как постоянную отметку
Один замер уровня воды не описывает режим. На него влияют сезон, осадки, снеготаяние, работа соседних дренажей, утечки и изменение рельефа. Для котлована важен не только зафиксированный уровень, но и прогноз водопритока, возможный подъём, напор, влияние водопонижения на грунты и соседние сооружения.
Что проявится на площадке: после углубления вода поступает интенсивнее расчёта, откосы или дно теряют устойчивость, насосная схема не обеспечивает требуемое понижение. Приходится пересчитывать водопонижение, водоотвод и последовательность работ.

4. Проект изменили, а изыскания не актуализировали
После полевых работ может измениться пятно здания, число подземных этажей, глубина заложения, расположение рампы, башенной части или подпорной стены. Отчёт остаётся тем же, хотя вопрос, на который он должен отвечать, уже другой.
Дата материалов сама по себе не определяет пригодность. Нужно сопоставить новую проектную схему с фактическими границами, глубиной и задачами выполненных исследований.
Что проявится на площадке: котлован выходит за изученный контур, новая глубокая часть попадает между выработками, а данные для расчёта изменённого основания или ограждения отсутствуют.
5. Неизвестная коммуникация обнаружилась после начала земляных работ
Архивный топоплан и сведения владельцев сетей могут быть неполными. Положение коммуникаций меняется после ремонтов и перекладок, часть линий имеет неопределённый статус, а некоторые объекты не переданы в архивы.
До земляных работ нужно сопоставить актуальную геодезическую основу, документы эксплуатирующих организаций и результаты полевого обследования. На ответственных участках применяют поиск подземных коммуникаций и контрольные мероприятия, предусмотренные проектом и правилами производства работ.
Что проявится на площадке: кабель, труба или коллектор пересекает выемку либо мешает ограждению. Работы останавливают до идентификации объекта, оценки безопасности и выпуска решения по защите или переустройству.
6. Границы котлована и исходный рельеф заданы по устаревшей версии
Даже при корректной геологии земляные работы могут начаться по несогласованным координатам или отметкам. Причина — устаревший файл, разные системы координат, изменение вертикальной планировки, отсутствие исходной съёмки перед расчисткой или расхождение между рабочей документацией и разбивочной схемой.
Что проявится на площадке: фактический контур, объём выемки или отметка дна не совпадают с проектом. Возникает риск перебора грунта, недостаточного рабочего пространства, конфликта с ограждением и неверного подсчёта земляных масс.
7. Ограничения остались в отчёте и не дошли до строительной команды
Технический отчёт может содержать важные оговорки: необходимость уточнения в определённой зоне, сезонный уровень воды, ограниченная изученность участка, требования к наблюдениям или признаки опасного процесса. Если эти выводы не переведены в проект, ППР, контрольные точки и понятные действия на площадке, документ формально существует, но риск не управляется.
Что проявится на площадке: бригада обнаруживает ожидаемое специалистами явление как неожиданность. Не определено, кто фиксирует факт, кого уведомлять, какие работы можно продолжать и кто выпускает новое решение.
Матрица «ошибка — остановка — решение»
| Что обнаружили | Какой пробел возможен | Что нельзя делать автоматически | Какое решение требуется |
|---|---|---|---|
| Слабый или иной грунт | недостаточная модель основания или новая локальная особенность | закрывать слой подготовкой без фиксации | обследование, сопоставление с отчётом, решение проектировщика |
| Интенсивный водоприток | неучтённый режим воды или неверная схема производства работ | только добавлять насосы без оценки влияния | пересчёт водопонижения, устойчивости и водоотвода |
| Неизвестная сеть | неполная исходная основа | продолжать механизированную разработку рядом | идентификация, безопасное вскрытие, защита или переустройство |
| Выход за изученную зону | изменилось пятно или глубина | распространять характеристики грунтов без обоснования | дополнительные исследования и актуализация модели |
| Несовпадение отметок | разные версии проекта или ошибки геодезической основы | исправлять объём «по месту» без проекта | контрольная съёмка и согласованная корректировка |
| Деформации ограждения или окружения | неверная расчётная модель либо поздний мониторинг | ждать видимых повреждений | оценка безопасности, усиление, изменение технологии и мониторинга |
Что делать, если проблема уже обнаружена

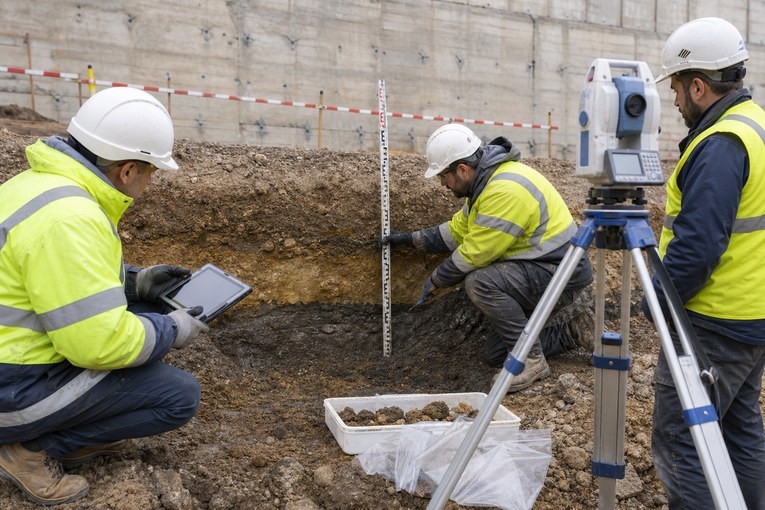

Главная ошибка после обнаружения нового условия — продолжать работы в расчёте, что ситуация стабилизируется сама. Реакция должна сохранять факты и управляемость проекта.
- Остановить только те операции, безопасность и качество которых зависят от нового условия.
- Зафиксировать место, отметку, границы, время, состояние грунта или воды, фото и измерения.
- Сопоставить факт с техническим заданием, программой изысканий, отчётом, проектом, ППР и договорной документацией.
- Определить, достаточно ли камеральной проверки или нужны дополнительные полевые и лабораторные работы.
- Получить оформленное решение проектировщика и при необходимости скорректировать технологию, контроль и график.
- Довести новую версию до геодезистов, строительного контроля, подрядчиков и смежных бригад.
Если котлован влияет на соседние здания, ограждение или коммуникации, может потребоваться геотехнический мониторинг. Наблюдения нужно начинать с исходного цикла до возникновения заметных повреждений, иначе сравнивать последующие изменения будет не с чем.

Кто оплачивает простой и дополнительные работы
Универсального ответа «всегда изыскатель» или «всегда генподрядчик» нет. Нужно установить фактическую причину:
- была ли информация необходима по действующим требованиям и утверждённому заданию;
- получил ли исполнитель актуальные параметры объекта;
- соответствовала ли программа поставленной задаче;
- изменился ли проект после завершения исследований;
- находилось ли новое условие внутри согласованных границ и глубины;
- были ли ограничения явно указаны в отчёте;
- соблюдалась ли на площадке предусмотренная технология;
- кто и когда должен был инициировать актуализацию.
Техническое расследование следует отделять от распределения затрат. Сначала нужно восстановить безопасное и обоснованное решение, затем оценивать договорную ответственность на основании документов и конкретных обстоятельств.
Контрольный список до выхода экскаватора
До начала разработки котлована полезно провести совместную проверку заказчика, проектировщика, изыскателя, геодезиста, генподрядчика и строительного контроля.
- Сверить актуальные план, разрезы, глубину и границы подземной части.
- Проверить, что контур и глубина исследований соответствуют текущей версии проекта.
- Получить у геолога перечень ограничений модели и зон повышенного внимания.
- Согласовать расчётные уровни воды, схему водоотвода и водопонижения.
- Проверить актуальность топографической основы, координат и высот.
- Уточнить положение сетей и порядок безопасной работы рядом с ними.
- Выполнить разбивку и контроль исходных отметок в составе геодезического сопровождения.
- Определить программу наблюдений за ограждением и соседними объектами.
- Зафиксировать процедуру действий при новом условии: кто останавливает, фиксирует, уведомляет и принимает решение.
- Проверить, что все участники используют одну утверждённую версию документации.
Как составить техническое задание, которое работает на площадке
Хорошее техническое задание не подменяет программу изысканий, но даёт исполнителю проектную задачу. В нём важны не общие пожелания о «достаточности», а исходные параметры и требуемый результат.
Передайте изыскателю:
- назначение, уровень ответственности и стадию проекта;
- актуальную схему размещения объекта;
- нагрузки и предполагаемые типы оснований, если они уже определены;
- число подземных этажей и проектные отметки;
- границы котлована, рамп, подпорных стен и временных сооружений;
- сведения о соседней застройке и чувствительных коммуникациях;
- предполагаемую технологию ограждения и производства земляных работ;
- вопросы по грунтам, воде и опасным процессам, на которые должен ответить отчёт;
- требования к цифровым данным, координатам и промежуточной выдаче;
- порядок актуализации при изменении проекта.
После получения задания исполнитель разрабатывает программу, обосновывает методы, границы, глубины и объёмы. Заказчику и проектировщику важно проверить не количество пунктов, а связь «проектное решение — нужная характеристика — способ её получения — критерий достаточности».
Вывод
Нулевой цикл не создаёт исходную ошибку — он делает её видимой и дорогой. Слабый слой, вода, сеть или несовпадение отметок превращаются в остановку, когда команда заранее не определила, какие данные нужны проекту, где проходит граница их применимости и что делать при новом условии.
Полностью исключить природную неопределённость нельзя. Можно сделать другое: связать техническое задание с актуальным проектом, обосновать программу исследований, проверить версии, довести ограничения до строителей и заранее установить процедуру реакции. Тогда новая информация остаётся инженерной задачей и не превращается в неуправляемый кризис на площадке.
Готовите площадку к нулевому циклу?
ТопГео выполняет комплекс инженерных изысканий и помогает связать геодезические и геологические данные с актуальной задачей проектировщика.
Обсудить состав изысканий
Источники
- РБК Компании: «Риски нулевого цикла: почему останавливаются работы на площадке»
- СП 47.13330.2016 «Инженерные изыскания для строительства. Основные положения», изменение № 1
- СП 446.1325800.2019 «Инженерно-геологические изыскания для строительства»
- СП 45.13330.2017 «Земляные сооружения, основания и фундаменты»
- СП 126.13330.2017 «Геодезические работы в строительстве»
- Что входит в нулевой цикл строительства
- Семь ошибок, которые дорого проявляются в котловане
- Матрица «ошибка — остановка — решение»
- Что делать, если проблема уже обнаружена
- Кто оплачивает простой и дополнительные работы
- Контрольный список до выхода экскаватора
- Как составить техническое задание, которое работает на площадке
- Вывод
- Источники
Частые вопросы
