Строительство рядом с существующим зданием: какие изыскания нужны
Новый котлован, водопонижение, сваи и движение тяжёлой техники меняют условия не только внутри строительной площадки. В плотной городской среде рядом находятся фундаменты разной глубины, старые сети, подвалы, подпорные стены и здания, для которых архивные сведения неполны.
Задача комплекса исследований — дать проектировщику модель взаимодействия. Какие сооружения попадут в зону влияния? Что с ними происходит до начала работ? Какие перемещения допустимы? Какой метод ограждения и этапность уменьшают риск? Какими наблюдениями подтвердить безопасное развитие процесса?

Почему границы участка недостаточно
Грунт и подземная вода не следуют кадастровой линии. Разработка выемки меняет напряжённое состояние массива, водопонижение способно вызвать дополнительное уплотнение слоёв, а динамические воздействия передаются через основание.
Зона влияния зависит от:
- глубины и размеров котлована;
- типа ограждения, распорной системы и анкеров;
- последовательности разработки грунта;
- геологического строения и неоднородности слоёв;
- положения и режима подземных вод;
- типа и глубины фундаментов соседних объектов;
- расстояния между сооружениями;
- метода устройства свай и работы техники;
- чувствительности существующих конструкций и коммуникаций.
Универсальная полоса в метрах не заменяет расчёт. Предварительную область назначают для сбора данных, а затем уточняют по инженерной модели и проектным решениям.
Какие исходные сведения нужны проекту
| Блок данных | Что требуется установить | Для какого решения используется |
|---|---|---|
| Топография и сети | отметки, контуры, колодцы, трассы, вводы, наземные препятствия | генплан, ограждение, временные дороги, защита коммуникаций |
| Геология | слои, свойства, слабые и насыпные грунты, опасные процессы | расчёт основания, котлована, свай и осадок |
| Подземная вода | уровни, сезонность, напоры, связь горизонтов | водопонижение, гидроизоляция, оценка осадок окружающей застройки |
| Соседние здания | конструктивная схема, фундамент, подвал, повреждения | расчёт влияния, защитные мероприятия и пороги мониторинга |
| Коммуникации | материал, диаметр, отметки, состояние, чувствительность | переустройство, крепление, наблюдение за деформациями |
| Условия производства | доступ, вибрации, режим предприятий, транспорт | выбор технологии, этапность и организация контроля |
Достоверность у каждого источника разная. Архивный план может не показывать фактический ввод сети, а старый чертёж соседнего дома — позднюю пристройку. Программа должна разделять подтверждённые сведения, рабочие предположения и данные, которые ещё требуется получить.
Инженерно-геодезические изыскания
Геодезические изыскания создают единую пространственную основу. Для плотной застройки важно снять не только рельеф, но и элементы, влияющие на производство работ: стены и углы соседних объектов, входы в подвалы, подпорные конструкции, колодцы, оголовки и доступные отметки сетей.
Результат должен быть согласован с системой координат и высот проекта. Ошибка в исходной отметке может перейти в глубину котлована, положение ограждения и сравнение циклов мониторинга.
При необходимости отдельно выполняют:
- фасадные и обмерные съёмки;
- исполнительную проверку существующих конструкций;
- трассирование и обследование коммуникаций;
- создание исходной геодезической сети вне зоны ожидаемых перемещений;
- фиксацию начального положения объектов мониторинга.
Инженерно-геологические изыскания
Геологические изыскания должны охватывать расчётную задачу, а не только точки под колоннами нового здания. Для котлована и соседней застройки важны изменение свойств по глубине, водопроницаемые прослои, насыпные грунты, линзы слабого материала и положение водоупоров.
По программе могут понадобиться бурение, лабораторные определения, статическое или динамическое зондирование, штамповые испытания и гидрогеологические наблюдения. Метод выбирают под расчётный параметр. Например, лабораторная классификация не заменяет полевую оценку неоднородности, а одиночная скважина не показывает направление изменения слоёв.

Обследование окружающей застройки
Обследование до начала строительства фиксирует состояние зданий и сооружений, которые могут попасть под воздействие. Оно необходимо не только для распределения ответственности. Дефекты, схема и чувствительность объекта входят в проектную модель.
В исходном обследовании фиксируют:
- конструктивную схему и доступные сведения о фундаменте;
- существующие трещины, деформации, следы ремонта и увлажнения;
- состояние фасадов, подвалов, несущих и ограждающих конструкций;
- перекосы и особенности пристроек;
- участки для установки марок и датчиков;
- ограничения доступа и эксплуатации.
Фотофиксация без плана и идентификации дефектов неудобна для последующего сравнения. Повреждения наносят на схему, описывают масштаб и привязывают к конкретному элементу.

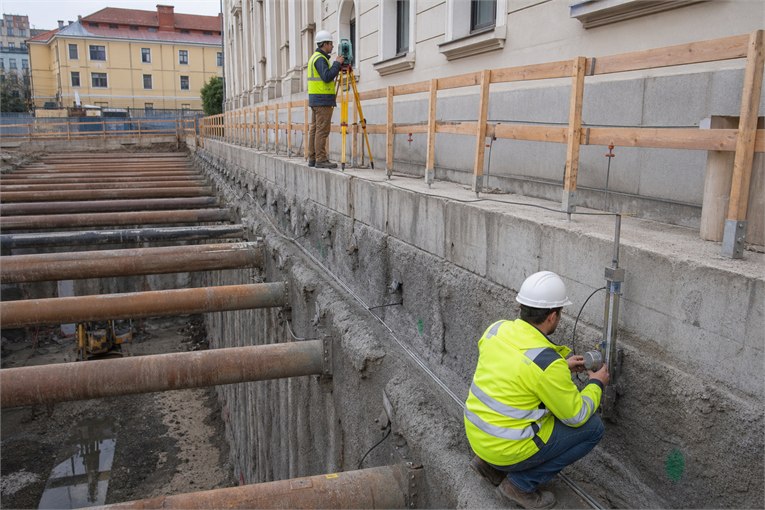

Наблюдения за зоной влияния
Геотехнический мониторинг связывает проектный прогноз с фактическим поведением площадки. Измеряют параметры, изменение которых может потребовать действия:
| Объект контроля | Возможные параметры | Какое решение поддерживает |
|---|---|---|
| Соседние объекты | осадки, крены, раскрытие трещин | оценка фактического влияния и стабилизации |
| Ограждение котлована | горизонтальные перемещения, усилия, деформации | этапность выемки, распорная система, корректирующие меры |
| Грунтовый массив | перемещения по глубине, поверхность, поровое давление | устойчивость и влияние на окружение |
| Подземная вода | уровни и напоры | режим водопонижения и риск дополнительной осадки |
| Сети и дороги | отметки, смещения, локальные просадки | защита, ограничение движения, ремонт |
| Новый объект | осадки и крен | сопоставление с расчётным прогнозом |
Программа содержит точки, методы, точность, начальные измерения, периодичность, уровни контроля и порядок передачи результатов. Порог — не просто число в таблице: рядом должно быть указано, кто получает уведомление, кто анализирует причину и какое решение может быть принято.

Как увязать исследования, проект и наблюдения
- Собрать концепцию объекта. Определить глубину, подземную часть, нагрузки, предполагаемые технологии и календарную этапность.
- Назначить предварительную зону влияния. Включить здания, сети, дороги и сооружения, которые требуется изучить до уточнённого расчёта.
- Провести комплекс изысканий и обследований. Получить единую геодезическую основу, модель грунтов и воды, фактическое состояние окружения.
- Рассчитать взаимодействие. Сравнить технологии ограждения, водопонижения, свай и последовательность работ.
- Разработать программу мониторинга. Связать точки и пороги с расчётными прогнозами и этапами строительства.
- Управлять по данным. Сопоставлять фактические изменения с прогнозом до перехода к следующему ответственному этапу.
Если систему наблюдений проектируют после разработки котлована, исходное состояние уже потеряно. Если полевые исследования не учитывают соседние фундаменты, расчёт зоны влияния опирается на предположение. Поэтому направления запускают как связанные части одного процесса.
Что не было исследовано — какое решение пострадает
| Пробел | Зависимое проектное решение | Последствие |
|---|---|---|
| Не уточнён фундамент соседнего здания | прогноз его осадки и допустимость перемещений | неверная оценка риска повреждений |
| Не исследована вода между площадкой и окружением | схема водопонижения | осадка грунта за пределами котлована |
| Не найдена фактическая сеть | положение стены в грунте или анкеров | повреждение коммуникации и остановка работ |
| Нет начального цикла наблюдений | оценка приращения деформаций | старые и новые изменения невозможно разделить |
| Не учтена этапность выемки | расчёт ограждения и мониторинговые пороги | опасное состояние возникает между расчётными стадиями |
| Нет обследования фасада и подвала | критерии реагирования | спор о происхождении дефекта и запоздалое действие |
Этот причинный формат помогает проверить программу: у каждой операции должна быть роль в проектном или организационном решении.
Что получает технический заказчик
Комплект зависит от стадии, но обычно включает:
- технические отчёты по направлениям работ;
- актуальную инженерно-топографическую основу;
- модель инженерно-геологических условий;
- отчёт об обследовании окружающей застройки;
- расчётную оценку зоны влияния;
- программу натурных наблюдений;
- перечень защитных мероприятий и ограничений;
- регламент обмена данными между геотехником, проектировщиком и стройконтролем.
На строительной стадии геодезическое сопровождение обеспечивает разбивку и исполнительный контроль нового объекта, но оно не заменяет мониторинг окружения: у работ разные исходные точки, точность, периодичность и критерии оценки.
Площадка находится рядом с существующими зданиями?
ТопГео может объединить геодезические и геологические данные с программой наблюдений, чтобы проектировщик получил согласованную основу для оценки зоны влияния.
Обсудить комплекс инженерных изысканий
Источники
- СП 47.13330.2016 «Инженерные изыскания для строительства. Основные положения», изменение № 1
- СП 22.13330.2016 «Основания зданий и сооружений», изменение № 3
- ГОСТ 31937-2024 «Здания и сооружения. Правила обследования и мониторинга технического состояния»
- ГОСТ 19912-2012 «Грунты. Методы полевых испытаний статическим и динамическим зондированием»
- Почему границы участка недостаточно
- Какие исходные сведения нужны проекту
- Инженерно-геодезические изыскания
- Инженерно-геологические изыскания
- Обследование окружающей застройки
- Наблюдения за зоной влияния
- Как увязать исследования, проект и наблюдения
- Что не было исследовано — какое решение пострадает
- Что получает технический заказчик
- Источники
