Короткий ответ. Небольшой дождь не всегда препятствует топографической съёмке. Решение зависит от оборудования, видимости, состояния земли, доступности объектов и требуемой точности. При ливне, затоплении нужных элементов, опасном ветре или грозе работы могут остановить либо перенести. Защита прибора от влаги не гарантирует, что в любую погоду получится полный и достоверный план.

Почему значка дождя в прогнозе недостаточно
На одном объекте морось почти не меняет доступ и видимость. На другом даже непродолжительные осадки превращают подъезд в скользкую колею, скрывают бордюр водой или делают откос небезопасным. Решение нельзя принимать только по прогнозу для ближайшего города.
Важны три разных вопроса: допускает ли инструкция эксплуатацию прибора в этих условиях, можно ли безопасно работать и удастся ли измерить всё, что требуется по заданию. Положительный ответ на первый вопрос не заменяет два остальных.
Не существует одной универсальной нормы осадков в миллиметрах, ниже которой любая съёмка автоматически качественная. Порог для конкретного комплекса работ определяют применяемые средства, методика и обстановка на месте. Заказчику полезнее согласовать порядок решения о выезде, чем требовать обещание «работаем в любую погоду».
Что меняется для геодезиста
Оптическим измерениям нужна пригодная линия наблюдения. Капли на оптике, плохая видимость цели и сильные осадки могут мешать работе. Возможности разных тахеометров отличаются: например, Leica описывает адаптацию распознавания цели TS16 к сложным условиям, включая дождь. Это характеристика определённой технологии, а не разрешение применять любой прибор без ограничений.
У спутниковых измерений нет такой же оптической линии между станцией и отражателем. Но отсюда не следует, что приёмником можно закончить любой заказ в ливень: остаются условия приёма сигнала, контроль качества решения, устойчивость установки и доступ к нужной точке. Кроме того, часть объектов всё равно требуется осмотреть и описать.
На размокшей поверхности штатив и веха должны сохранять устойчивое положение. Если точка опоры смещается, сам факт получения координат на экране не подтверждает пригодность результата. Способ установки и контроль выбирает исполнитель.

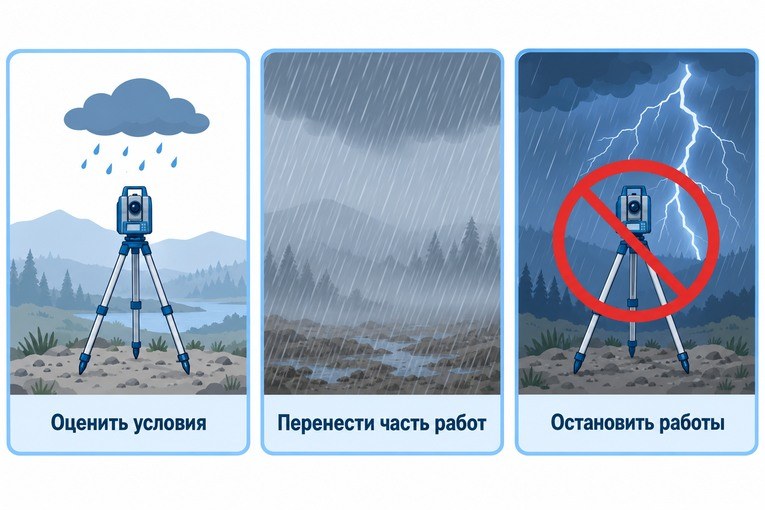

Когда выезд продолжают, а когда переносят
| Обстановка | Что необходимо проверить | Возможное решение |
|---|---|---|
| Слабые осадки, хороший обзор и устойчивый грунт | Допуски оборудования, видимость объектов, контроль измерений | Продолжить, если условия позволяют выполнить задание |
| Вода закрывает канаву, низкое покрытие или другие нужные элементы | Можно ли достоверно получить недостающие отметки и контуры | Отложить соответствующую часть работ |
| Размокший подъезд или скользкий откос | Безопасность доступа и устойчивость оборудования | Изменить организацию выезда либо перенести его |
| Сильный дождь, резко ухудшившаяся видимость | Возможность наблюдений и полноту данных | Приостановить измерения и повторно оценить условия |
| Гроза или другая непосредственная опасность | Безопасное прекращение полевых работ | Остановиться и уйти в безопасное укрытие |
Таблица помогает обсудить ситуацию, но не заменяет решение ответственного специалиста на объекте. Нельзя продолжать опасную работу только потому, что заказчик уже приехал или техника оплачена.
Можно ли определить рельеф через лужу
Видимая поверхность воды и поверхность грунта под ней — разные объекты. Измеренная отметка воды не становится автоматически отметкой дна. Если затоплено нужное место, геодезист должен определить подходящий способ измерения либо вернуться, когда условия изменятся.
Не требуйте «соединить соседние отметки» без оценки допустимости такого решения: под водой может быть яма или перелом, важный для проекта. Если часть материала остаётся неполной, это необходимо явно обсудить с заказчиком и проектировщиком.
Дождь при этом может дать полезные наблюдения: где собирается вода, откуда она поступает и куда уходит. Сделайте безопасные фотографии и сохраните дату. Они дополняют исходные данные, но не заменяют съёмку рельефа и расчёт водоотвода.

Как заказчику согласовать выезд без лишних поездок
- Заранее сообщите, что происходит с подъездом и землёй после осадков.
- Накануне передайте исполнителю свежие фотографии, если появилась вода или дорога стала непроезжей.
- Уточните, кто и когда подтверждает выезд: вечером, утром или после оценки объекта.
- Согласуйте, что будет при остановке: продолжение в другой день, выдача после завершения всех измерений, изменение срока.
- Зафиксируйте порядок оплаты повторного приезда и уведомления о переносе в договоре или согласованной переписке.
Условия оплаты нельзя выводить из самого факта дождя. Они зависят от договора и причин дополнительного выезда. Обсудите это до начала работ, чтобы качество не стало предметом торга на площадке.
Нужно согласовать топосъёмку с учётом погоды?
Сообщите ТопГео адрес, задачу и состояние подъезда. Уточним условия выезда и состав измерений, необходимые для вашего проекта.
Обсудить выезд геодезистаПочему гроза — отдельная причина остановиться
Работа на открытом месте с оборудованием не должна продолжаться при угрозе молнии. МЧС рекомендует избегать открытой местности и не поднимать токопроводящие предметы над головой. Не пытайтесь защитить прибор и продолжить наблюдения под одиноким деревом: сохранность техники не важнее людей.
Порядок прекращения работ и выбор безопасного укрытия определяют по реальной обстановке и правилам безопасности. Переждать грозу возле металлического забора или под линией электропередачи — плохое решение.

Частые вопросы
Если прибор влагозащищённый, почему геодезист переносит работу?
Защита корпуса касается оборудования. Вода может скрывать измеряемые элементы, обзор — ухудшиться, а подход — стать опасным. Все эти ограничения сохраняются независимо от влагозащиты.
Обязательно ждать, пока участок полностью высохнет?
Не всегда. Важно, чтобы необходимые элементы были доступны для достоверных измерений, а перемещение и установка оборудования оставались безопасными. Решение принимают по состоянию площадки, а не по фиксированному числу сухих дней.
Будет ли план, снятый после дождя, хуже?
Само наличие осадков не делает готовый материал ошибочным. Значение имеют выполненный контроль, полнота измерений и соответствие заданию. Недоступные зоны нельзя скрывать за утверждением, что «прибор всё посчитал».
Источники
- Leica Geosystems: особенности TS16 и работа в сложных условиях — пример возможностей конкретного оборудования, не универсальный допуск.
- МЧС: основные требования безопасности при грозе — опасности открытой местности и металлических объектов.
- Как проверить готовую топографическую съёмку — полнота материала и замечания до передачи проектировщику.
Генеральный директор ТопГео
