Как обследуют фундамент перед реконструкцией здания
Реконструкция меняет исходную задачу здания. Надстройка увеличивает вертикальные усилия, новый подвал меняет работу основания, крупный проём перераспределяет потоки сил, а замена назначения вводит другие эксплуатационные воздействия на перекрытия и опоры. Даже фундамент без видимых трещин нельзя автоматически считать пригодным для новой схемы.
Главная ошибка — сначала выбрать технологию усиления, а потом искать подтверждение. Обследование должно сравнивать несколько технически возможных сценариев на одинаковой фактической основе.

Какие решения зависят от обследования
| Что планируется | Что изменяется в работе основания | Какие данные нужны |
|---|---|---|
| Надстройка этажей | вертикальные усилия и возможная неравномерность осадок | фактическая геометрия, материал, грунты, расчётная несущая способность |
| Устройство подвала | глубина заложения, боковое давление, вода, этапность работ | шурфы, гидрогеология, состояние кладки или бетона, ограждение выемки |
| Новые проёмы и перенос опор | пути передачи усилий | обмерная схема, армирование, материал, узлы сопряжения |
| Пристройка | взаимодействие старой и новой частей | отметки подошвы, свойства грунтов, осадочные швы, прогноз разности перемещений |
| Тяжёлое оборудование | локальные статические и динамические воздействия | фактические опоры, состояние основания, допустимый уровень вибрации |
| Смена назначения | сочетания нагрузок и требования к дальнейшей эксплуатации | комплексное обследование здания, поверочные расчёты, остаточный ресурс |
Если проектировщику передают только глубину и ширину ленты, он не получает сведений о прочности материала, армировании, дефектах, грунте под подошвой и изменениях уровня воды. Такой набор не позволяет доказать пригодность сохраняемой конструкции.
Что проверяют у существующего фундамента
Геометрию и конструктивную схему
По архивным чертежам нельзя гарантировать, что фундамент построен без изменений. В шурфах и по результатам обмерных работ уточняют тип, размеры, отметки, уступы, сопряжения, положение опор и отличие факта от проекта.

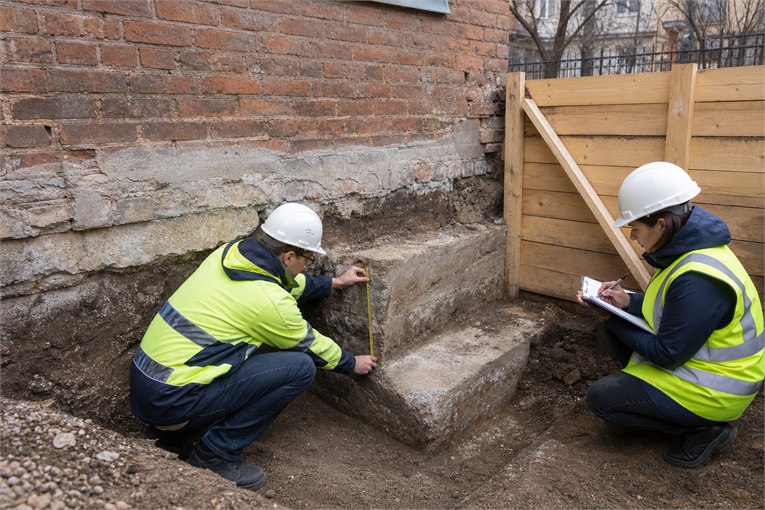

Количество и положение шурфов определяют по неоднородности здания, повреждениям, будущей схеме нагрузок и доступности. Один удобный шурф у входа не характеризует автоматически весь периметр.
Материал и повреждения
Для бетона, железобетона, бутовой или кирпичной кладки применяют разные методы. Фиксируют трещины, выкрашивание, коррозию, увлажнение, разрушение швов, дефекты гидроизоляции и следы прежнего усиления. Неразрушающие измерения при необходимости подтверждают отбором образцов и лабораторными испытаниями.
Грунт под подошвой и подземную воду
Фундамент и основание работают совместно. Через геологические изыскания уточняют слои, их состояние и неоднородность, наличие техногенной засыпки, воду и процессы, способные изменить деформируемость.
Скважины и шурфы назначают под вопрос реконструкции. Архивная геология может быть полезна для ориентации, но её применимость проверяют по месту, глубине, давности и изменениям площадки.
Пространственные деформации
Карта трещин показывает повреждения, а геодезические измерения помогают установить перекосы, осадки и крен. При признаках активного процесса организуют геотехнический мониторинг до вмешательства и продолжают его на ответственных этапах работ.

Как проходит обследование перед реконструкцией
- Сформулировать будущую схему. Проектировщик задаёт надстройку, подвал, проёмы, новые опоры, оборудование и предварительные нагрузки.
- Собрать архив и историю эксплуатации. Проверяют чертежи, прежние обследования, ремонты, аварии воды, перепланировки и изменения вокруг здания.
- Выполнить предварительный осмотр. Строят карту дефектов, определяют зоны вскрытий, геодезии и исследования грунтов.
- Провести детальные работы. Уточняют геометрию, вскрывают характерные участки, исследуют материалы, основание и воду.
- Построить расчётную модель. Фактические характеристики связывают с действующими и будущими сочетаниями нагрузок.
- Сравнить варианты. Оценивают сохранение, усиление, локальную замену, изменение проекта реконструкции или демонтаж.
Полевой этап нельзя окончательно назначить до понимания будущего решения. Например, для надстройки критичны участки максимального прироста нагрузок, а для подвала — отметки подошвы, вода, этапность отрывки и устойчивость существующих стен.
Причинная связь: что нельзя пропустить
| Что не исследовано | На какое решение это влияет | Возможное последствие |
|---|---|---|
| Фактическая глубина и ширина подошвы | расчёт давления на основание и схема усиления | усиление не передаёт нагрузку так, как предполагалось |
| Армирование и прочность материала | пригодность бетона и анкеровка новых элементов | локальное разрушение или неработающий узел |
| Насыпные и слабые слои | прогноз осадки после увеличения нагрузки | трещины и перекосы после завершения реконструкции |
| Подземная вода и сезонное увлажнение | подвал, гидроизоляция, технология шурфов | приток воды, разуплотнение грунта, аварийная выемка |
| Активность существующих деформаций | возможность начинать вмешательство | реконструкция накладывается на неустановленный процесс |
| Реальная схема надземной части | распределение нагрузок по опорам | расчёт проверяет не то здание, которое существует |
Эта таблица полезна и для технического задания: каждый вид работ должен закрывать конкретную неопределённость проектировщика.
Когда нужны шурфы, а когда — скважины
Шурф раскрывает фундамент и контакт у его подошвы. Он нужен для размеров, материала, состояния гидроизоляции и локального исследования основания. Скважина показывает инженерно-геологический разрез глубже и дальше от открытой конструкции. Эти методы дополняют, но не заменяют друг друга.
Схему выработок выбирают с учётом:
- разных конструктивных частей и периодов строительства;
- зон трещин, крена или локальных осадок;
- мест будущего прироста усилий;
- подвала, пристроек и примыканий;
- возможности безопасно отрыть фундамент без его ослабления;
- ожидаемой глубины зоны влияния.
Шурф выполняют по проекту или программе с мерами безопасности. Нельзя одновременно оголять протяжённый участок старой кладки без оценки устойчивости и крепления.
Как результаты превращаются в вариант реконструкции
Обследование не обязано выдавать единственную технологию. Полезнее сравнить сценарии по ограничениям.
| Возможное решение | Когда рассматривают | Что должно быть подтверждено |
|---|---|---|
| Сохранить фундамент без усиления | резерва достаточно для нового сочетания воздействий | характеристики материалов, основания и расчёт |
| Локально усилить | дефицит сосредоточен в отдельных опорах | совместная работа старого и нового элемента |
| Усилить по контуру или сваями | проектные усилия возрастают существенно либо выявлено слабое основание | технология передачи воздействий, осадки, доступ и этапность |
| Изменить проект реконструкции | усиление чрезмерно сложно или рискованно | альтернативная конструктивная схема и нагрузки |
| Демонтировать и строить заново | сохранение технически или экономически нерационально | сравнение объёмов, рисков, ограничений и жизненного цикла |
Решение «реконструировать или снести» нельзя принимать только по возрасту здания или наличию трещин. Сравнивают фактическую пригодность конструкций, объём усиления, ограничения площадки, проектную ценность сохраняемой части и риски производства работ. Полезно отдельно оценить временные крепления и последовательность переключения опор: технически работоспособная постоянная схема может оказаться слишком рискованной на промежуточном этапе.

Что передать в техническом задании
Заказчику полезно указать:
- адрес, назначение и этап проектирования;
- планы существующего здания и будущей реконструкции;
- предполагаемые изменения силовой схемы и подземной части;
- известные дефекты, аварии и ремонты;
- требуемый формат расчётов и цифровых материалов;
- необходимость мониторинга во время работ;
- ограничения доступа, режима предприятия и вскрытия отделки.
Если проект будущего состояния ещё не определён, обследование можно разделить на этапы. Сначала собирают базовые сведения и исключают заведомо непригодные варианты, затем детализируют программу под выбранную концепцию.
Что должно быть в заключении
В результате должны быть однозначно идентифицированы обследованные участки, методы и границы выводов. Для проектировщика нужны:
- фактическая схема и размеры;
- характеристики материалов и грунтов с источником каждого значения;
- карта дефектов и деформаций;
- результаты вскрытий и испытаний;
- расчётные предпосылки и проверяемые модели;
- категория технического состояния;
- ограничения по эксплуатации и производству работ;
- варианты усиления и требования к следующему этапу проектирования;
- программа наблюдений, если требуется контроль деформаций.
Отчёт без связи с будущими нагрузками может описывать сегодняшнее состояние, но не отвечает на вопрос о реконструкции.
Нужно проверить основание под новую нагрузку?
ТопГео выполняет инженерно-геологические изыскания и может увязать программу грунтовых исследований с фактическим фундаментом и вопросами проектировщика реконструкции.
Заказать геологические изыскания
Источники
- ГОСТ 31937-2024 «Здания и сооружения. Правила обследования и мониторинга технического состояния»
- СП 47.13330.2016 «Инженерные изыскания для строительства. Основные положения», изменение № 1
- СП 22.13330.2016 «Основания зданий и сооружений», изменение № 3
- ГОСТ 5180-2015 «Грунты. Методы лабораторного определения физических характеристик»
- Какие решения зависят от обследования
- Что проверяют у существующего фундамента
- Как проходит обследование перед реконструкцией
- Причинная связь: что нельзя пропустить
- Когда нужны шурфы, а когда — скважины
- Как результаты превращаются в вариант реконструкции
- Что передать в техническом задании
- Что должно быть в заключении
